业主名称:二滩水电开发有限责任公司锦屏建设管理局
承 建 商:水电七•十四局联营体,水电七局,葛洲坝集团锦屏一级项目部
工程时间:2011年6月—2013年
锦屏一级水电站位于四川省凉山州盐源县与木里县交界处,混凝土双曲拱坝坝高305m,为世界同类坝型中第一高坝。经过对坝址区详细的地勘工作,发现左右岸拱肩槽基础山体中发育有规模性断层及软弱岩带,其中与坝基密切相关的规模较大的有f2、f5、f8、f7、f13、f14、f18、f42-9、煌斑岩脉等。各种断层破碎带和软弱岩层的存在,使坝基岩体强度降低,并可能产生不均匀沉陷、滑动和渗透变形,影响大坝的安全稳定。为解决此问题,通过对地质条件和施工条件的分析,根据第四次特咨团建议和设计要求本工程的某些断层破碎软弱岩体考虑使用水泥-化学复合灌浆来解决软弱破碎岩体的补强加固问题。
处理方法简介:
锦屏一级水电站基础处理工程采用的处理方法为:水泥-化学复合灌浆。单孔灌浆方法有:孔口卡塞灌浆法、孔内阻塞灌浆法及孔口封闭灌浆法。

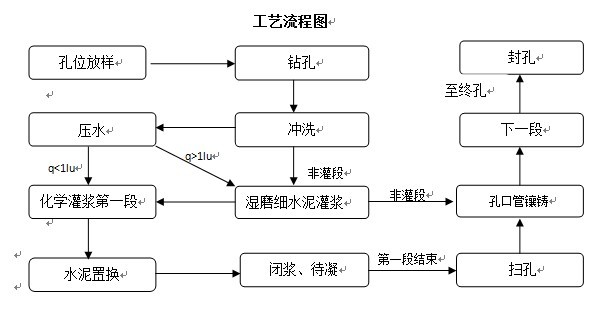

处理工艺简介:
|
|
1孔位放样
清理施工场地后,对各类钻孔孔位按照设计要求进行现场放样。
2钻孔

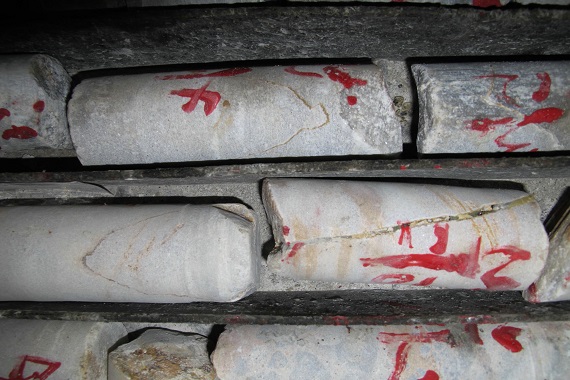

采用地质钻机金钢石钻头回转钻进。钻孔过程中详细记录钻孔返水、掉块及卡钻等情况,并由地质工程师、监理工程师与设计地质工程师共同判断断层及层间挤压错动带所在的准确位置。
3冲洗及压水
钻孔结束后,对该孔段进行冲洗。根据孔深及地层情况采用适宜方法进行冲洗:对浅孔段或大理岩孔段采用通过钻杆进行大流量水冲洗至澄清,对于深孔段或断层及其影响带采用卡塞方法,射浆管下至孔底,从回浆管进风或大流量水,也可接三通采用风水联合冲洗,进浆管排渣。
每一段钻孔冲洗干净后进行压水。灌前压水采用简易压水试验,简易压水试验可结合钻孔冲洗进行。灌后检查孔采用单点法压水试验。
4湿磨细水泥灌浆
当灌前压水透水率大于1Lu时采用水泥灌浆。
5孔内排水
化学灌浆前,采用系统风排除孔内积水。排水方法:采用卡塞的方法冲净孔内的水,回浆管进风,进浆管排水,射浆管伸入孔底。
① 化学灌浆方法:化学灌浆方法根据灌浆孔特性分别采用:孔口卡塞灌浆法、孔内阻塞灌浆法及孔口封闭灌浆法。
② 化学灌浆基本原则: 射浆管距离孔底均不大于0.5m,化学灌浆应遵循“长历时、慢速率、尽量达到一定的注入量”的原则
③化学灌浆结束条件
在设计灌浆压力下,注入率不大于0.01L/min.m后持续灌浆4h,可结束灌浆。每一段灌浆时间不得小于24h时。
④封孔
封孔采用全孔灌浆封孔法,封孔压力为该孔最大灌浆压力,灌浆持续时间60min。灌浆封孔待孔内水泥浆液凝固后,灌浆孔上部空余部分,大于3.0m时,应采用机械压浆法继续封孔,小于3.0m时,使用水砂泥浆人工封填密实。
7灌后评价
