业主名称:二滩水电开发有限责任公司
承 建 商:中国水利水电第四工程局第十一工程局联营体
工程时间:2014年12月至2016年3月
工程概况:
官地水电站位于四川省凉山彝族自治州西昌市与盐源县交界的雅砻江干流河段上,是雅砻江干流卡拉至江口河段水电规划五级开发的第三个梯级电站。其上游有在建的锦屏一级水电站和锦屏二级水电站,下游有已建成的二滩水电站,距凉山州首府西昌市公路里程约63km。电站总装机容量240万千瓦(4×60万千瓦),多年平均发电量约118.7亿千瓦时。
官地水电站大坝为碾压混凝土重力坝,坝顶高程1334.00m,最低建基面高程1166m,最大坝高168.0m,最大坝底宽153.2m,坝顶轴线长516m;整个坝体共24个坝段,从左至右由左岸挡水坝1#~9#坝段、左中孔10#坝段、溢流坝11#~14#坝段、右中孔15#坝段和右岸挡水坝16#~24#坝段组成;溢流坝段布置5#孔溢流表孔,每孔净宽15m,溢流堰顶高程1311m,中孔底部高程为1240.00m。

官地水电站2009年10月25日开始大坝河床坝段垫层常态混凝土浇筑,2010年1月开始碾压混凝土浇筑,2010年12月浇筑至1252.00m高程,2011年11月30日全线浇筑至坝顶设计高程1334.00m,历时25个月。左右导流洞2011年11月6日下闸,大坝中孔过流,2012年2月9月左右中孔工作弧门下闸,大坝开始蓄水,2012年3月底首台机组投产发电,2013年3月第四台机组投产发电。大坝蓄水后,坝内廊道出现了射水水流、贴面水流、线状水流、滴水水流等渗漏现象,部分坝段下游横缝位置出现了线状水流、滴水水流等渗漏现象,大坝下游面出现层面挂帘状渗水现象。为此,采取了“前堵后排”的处理原则,在大坝防渗区灌浆形成一道完整的防渗帷幕,在紧邻防渗帷幕的下游侧形成一道完整的排水帷幕。渗漏处理工作于2013年9月全部完成,处理完成后坝内廊道基本无贴面水流、线状水流、滴水水流,大坝下游面无明显渗水痕迹现象。根据大坝廊道内的量水堰2014年1月至7月的观测资料,目前大坝坝体渗流量约30m3/h。为有效控制大坝坝体渗流水量至10m3/h以内,对坝体进行针对性渗漏处理。处理材料选用深圳市帕斯卡系统建材有限公司生产的PSI-5系环氧灌浆材料结合超细水泥进行水泥-化学复合灌浆,并由深圳市霸魁防水工程有限公司在中国水利水电第四工程局第十一工程局联营体分包了该工程的施工。
处理工艺简介:

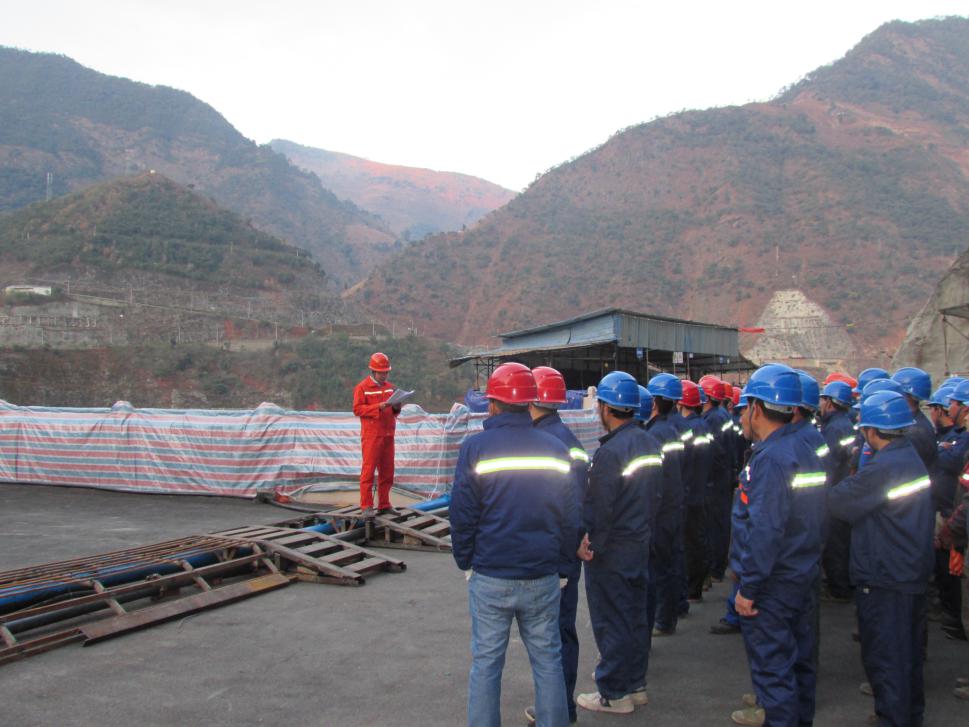

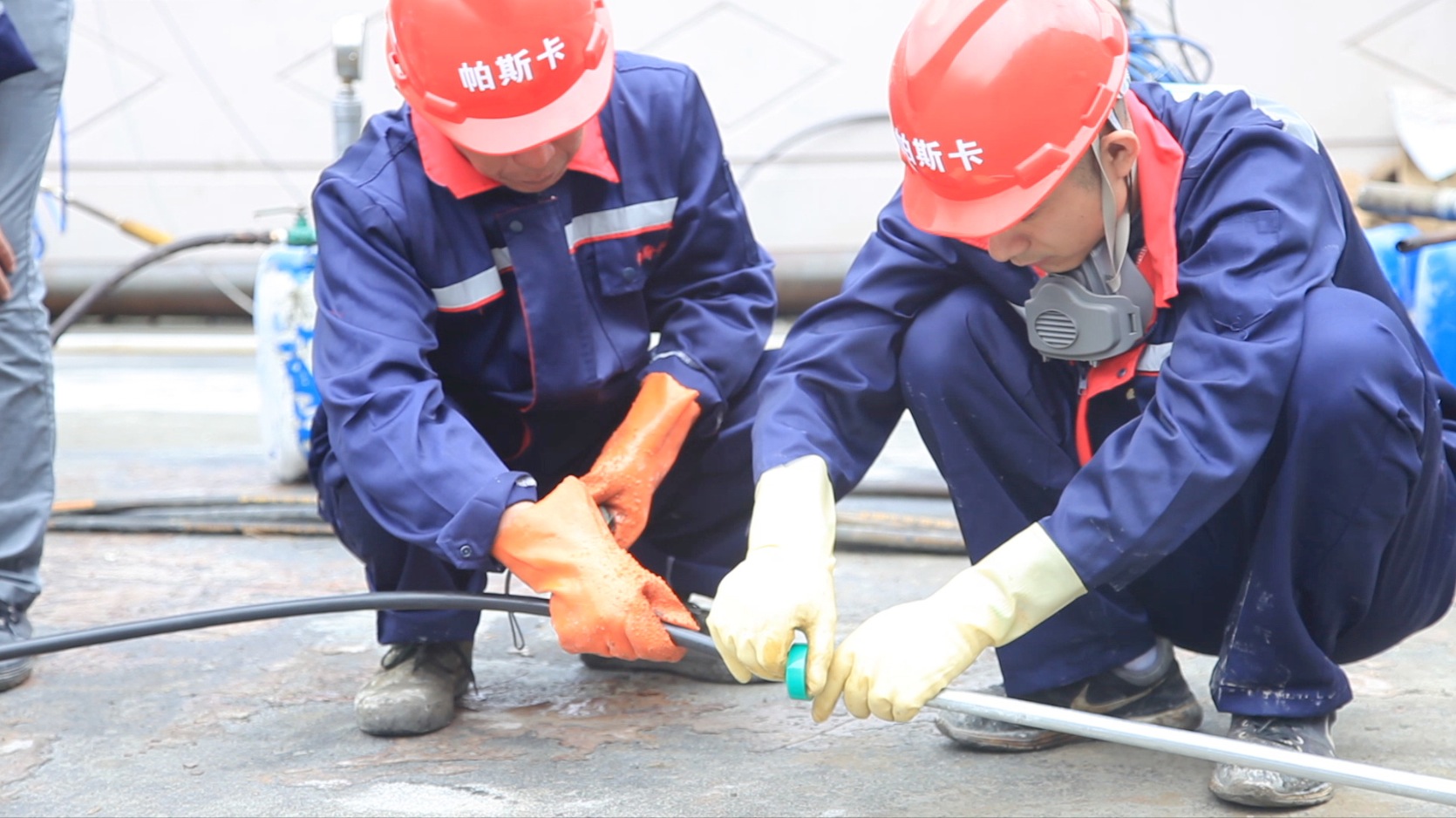

总体施工顺序为:“相同坝段由底高程向高高程处理”。为了避免灌浆施工过程中浆液外漏和互串等现象的发生,在进行大坝渗水灌浆处理前,应分高程、分坝段先进行施工单元划分,然后按照施工顺序分步骤进行施工,在单元工程处理前先进行本单元的外漏检查、封堵和串漏横缝的封闭处理等工序工作。

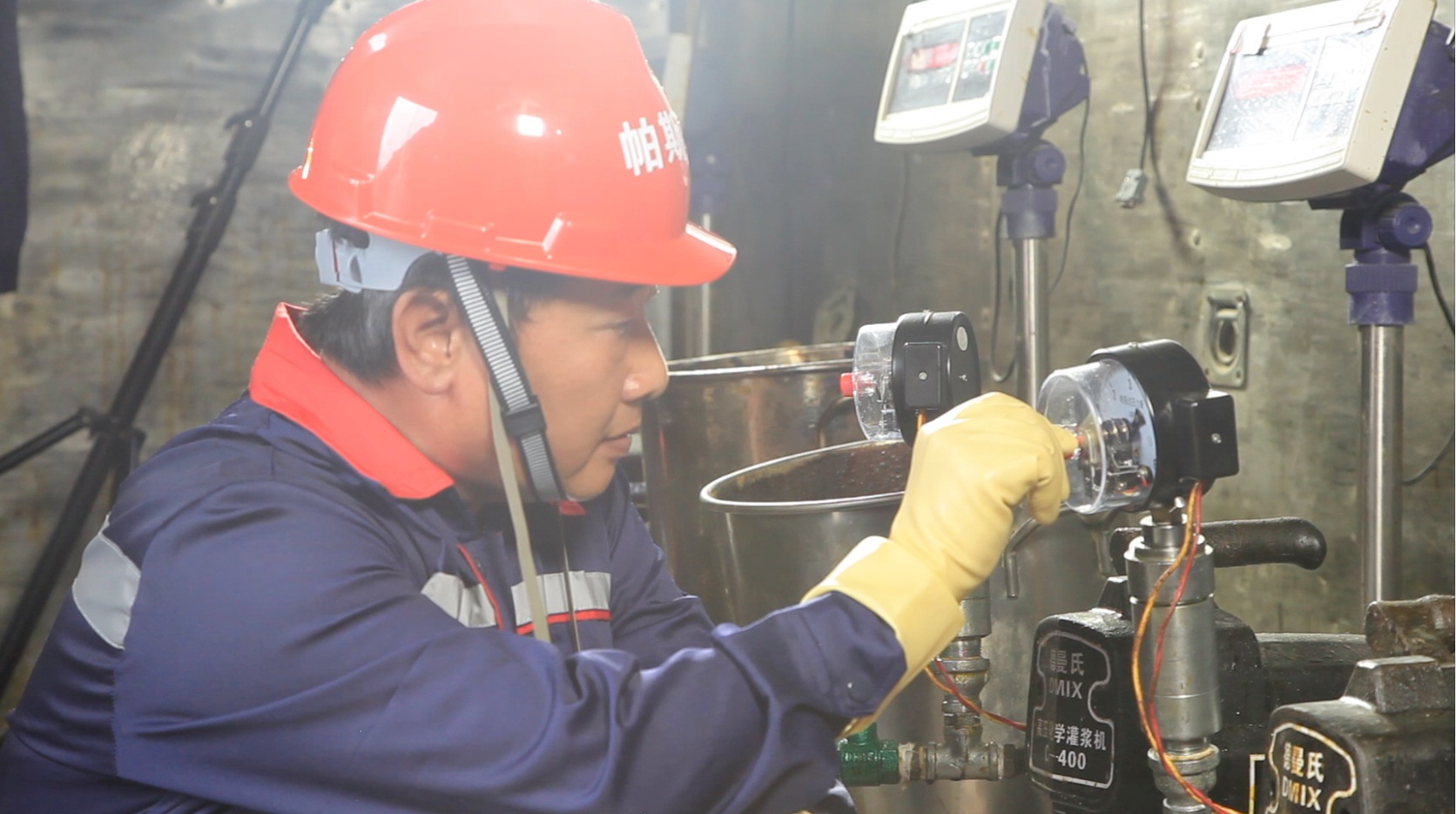

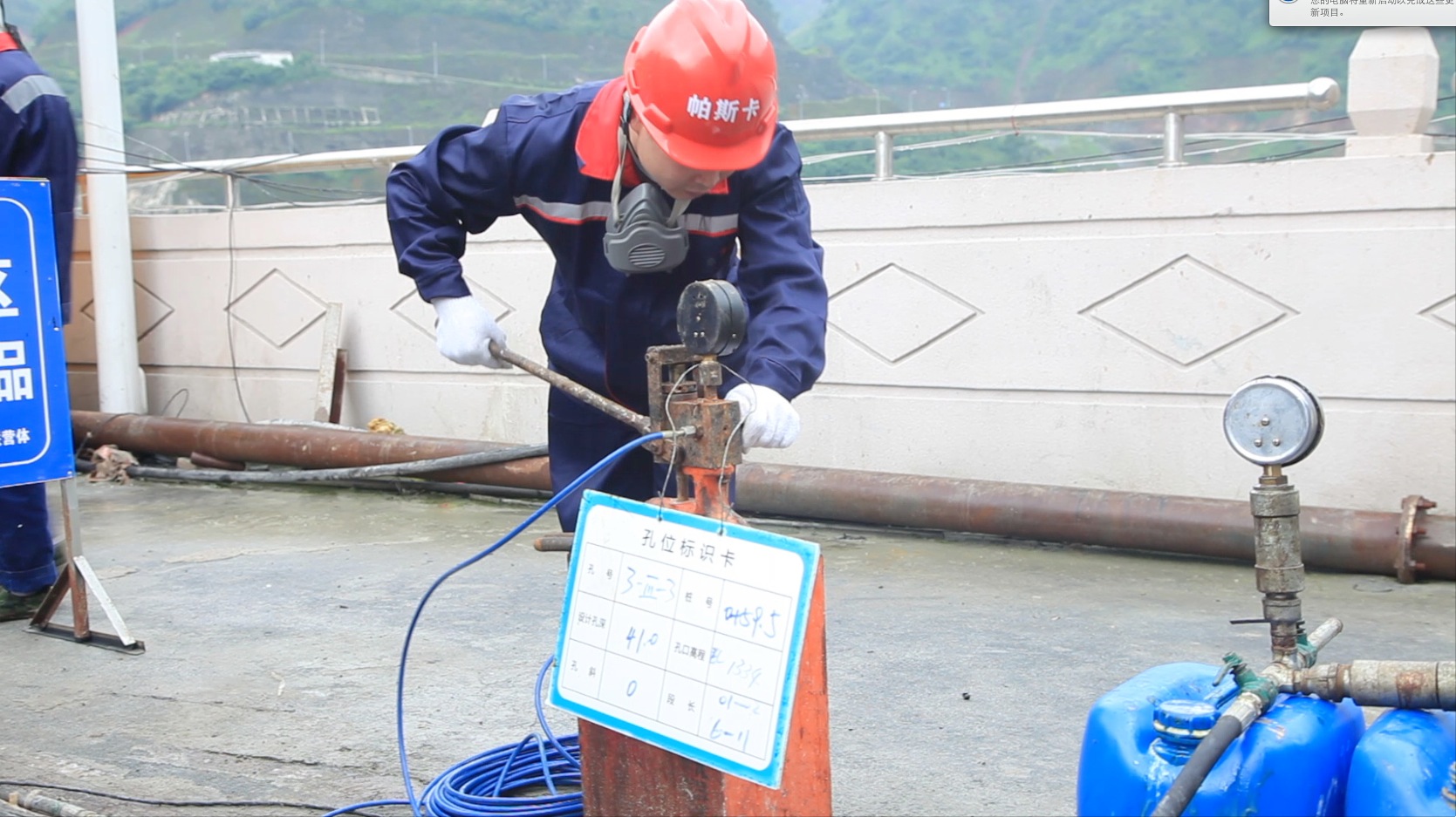

Ⅰ序孔除上仰排水孔采用孔口封闭全孔一次压水及灌浆外,其他部位均采用自下而上分段卡塞压水及超细水泥灌浆施工工艺,灌注段长按照5.0m一段控制。
Ⅱ、Ⅲ序化灌孔均采用自上而下分段钻孔和压水。若某孔段透水率>10Lu时该孔段先进行超细水泥灌浆,待凝后再对本段进行扫孔压水,至设计孔深。钻孔终孔后采用自下而上分段卡塞进行化学灌浆。Ⅱ序化灌孔透水率<3.0Lu时灌注段长按照10.0m控制,透水率>3.0Lu时按照5.0m一段控制。横缝水泥灌浆处理后剩余Ⅱ序边孔及Ⅲ序孔段长按照涌水段和非涌水段并结合孔底段不超过10m和孔底以上部位不超过20m,根据现场情况综合考虑进行划分。
横缝灌浆顺序为由较低高程向较高高程灌注,先灌串通孔,再灌单孔。所有孔均采用全孔孔口封闭压水及灌浆施工工艺。
处理结果:

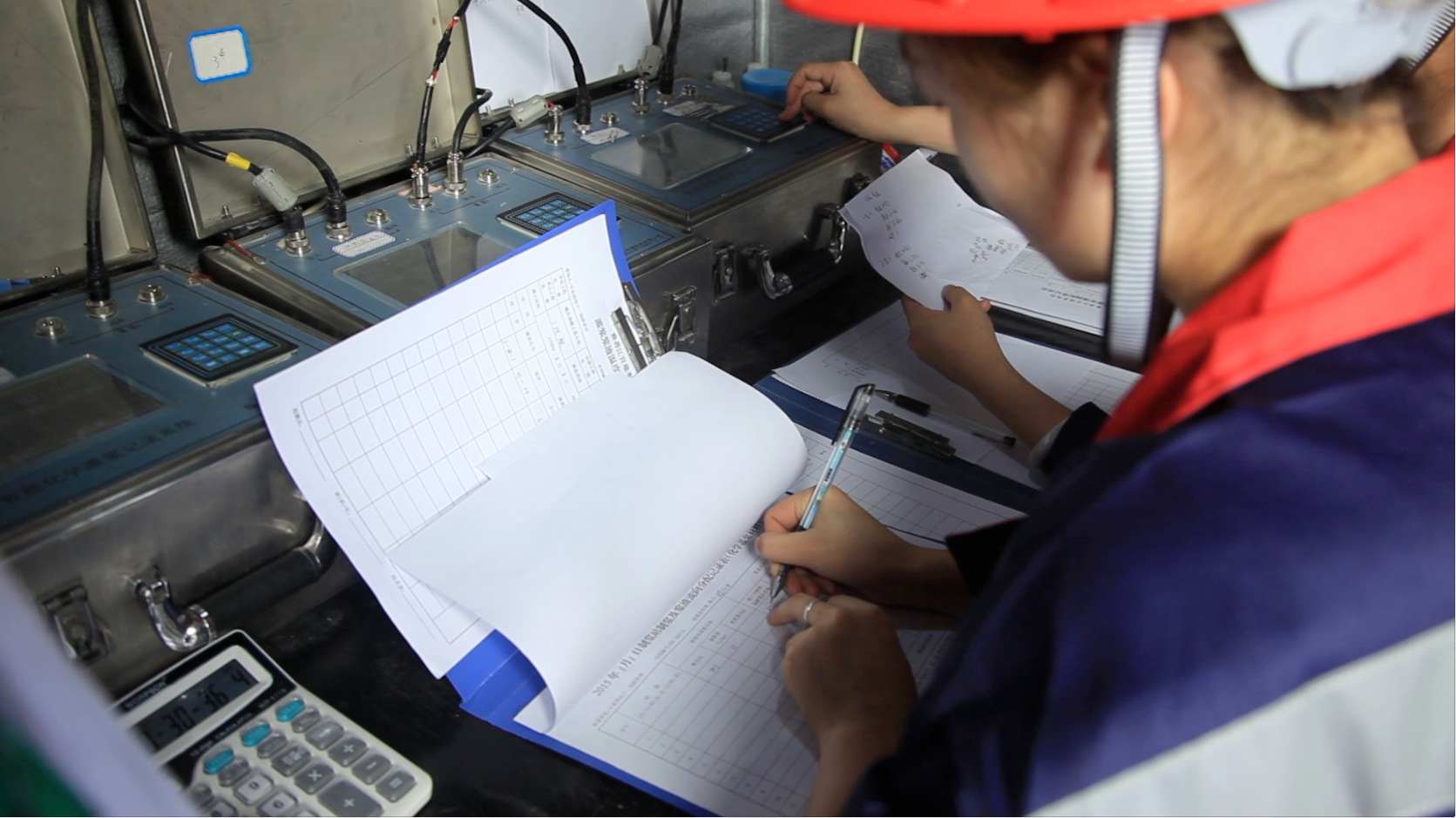

官地水电站大坝二期渗水处理工程通过了各项验收检查工作,各项检查结果均满足验收规范及设计技术要求,获得了业主、监理、设计及业内专业人士的一致好评。
